在装修前,业主如果不对整体装修流程有了解,很容易在过程中手忙脚乱。今天给行业的一线人员分享一下经验,小白也有机会接触到干货。
磨刀不误砍柴工,装修前最好确定的事情:
1.自己的预算和装修需求,简装还是适中,还是豪装?
2.确定家里的布局,结构是否要变化?最好提前确定大部分家具尺寸。
3.依据家具布局明确水电点位。不同房间大概都包括哪些点位?
4.基本的材料要挑选的差不多,比如瓷砖,地板,橱柜,门窗等。
装修前自己需求越明确,准备越充足,开工后越顺利。
开始装修:剪不断理还乱的硬装阶段
装修中其实大家最担心被坑,感觉最复杂的就是水电木瓦油的硬装阶段,中间在不懂的情况下,基本手忙搅乱,很容易被施工队糊弄,由于目前大部分施工队都是老乡型式的适度带徒弟存在,所以这块的流程目前能看到的也是错综复杂,说不清楚。
真对这个问题,本人在翻遍互联网各种资料还是找不到让我满意的装修流程,我需要真正一线的,操作性强的流程,而不是到处复制粘贴的内容。花千树装饰的李经理分享给我他每次都会给客户拿笔画的一个流程草图
看到李先生的手绘流程图以后,我确定这就是我想要的,相信也是很多马上要装修的朋友需要的,在这里我将内容一句自己的理解整理出来分享给大家。

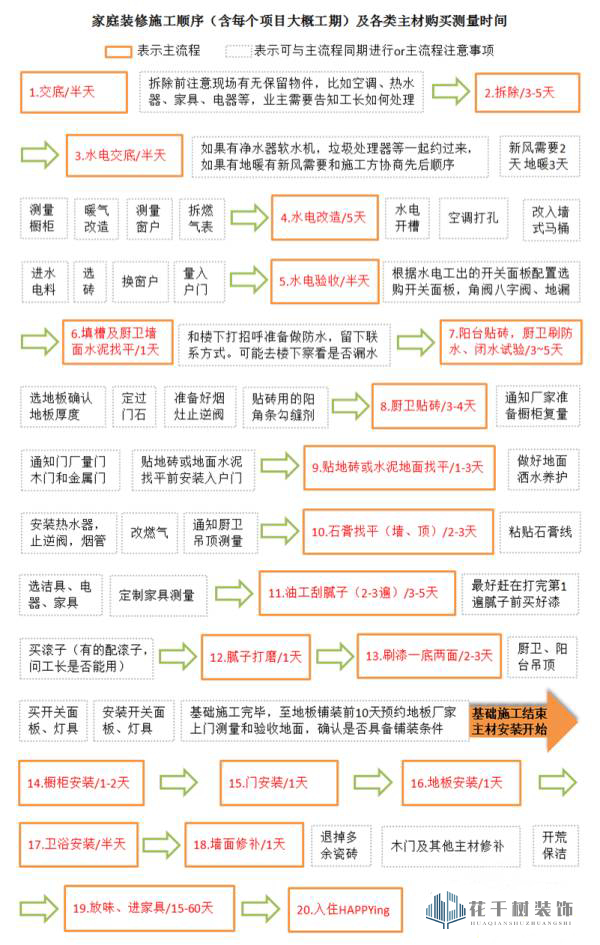

这是我优化整理出完整的流程图
如果是装修新人,第一眼看见这么大的信息量,肯定一脸懵,下面我来简单易懂的梳理一下:
装修一般从交底开始
1开工交底:需要设计师、工长、监理和业主一起,在工地现场名曲工艺、验收标准以及增减项。大概半天时间
2.拆除:大概3~5天
3.水电交底:比较重要,如果有净水器软水机,垃圾处理器等一起越过了,如果有地暖有新风需要和施工方协商先后顺序。注意:新风施工需要两天,地暖施工需要三天。橱柜测量、暖气改造、窗户测量。拆燃气表这些交底或交底前能做就做了,大概耽搁半天时间。
4.水电改造:要注意水电开槽,进水电料,如果有入墙式马桶也要注意安排施工。水电施工期间可以选砖、换窗户、量入门户。大约需要五天时间
5.水电验收:这个时候找工长统计开关面板数量。还有角阀、八字阀和地漏。大约半天时间
6.厨卫墙面水泥找平:水电验收如果没有问题,那就可以包立管做防水了。记得跟楼下打声招呼准备做防水,留下联系方式,需要去楼下看是否漏水,以免造成不必要的损失和麻烦。
7.阳台贴砖、厨卫刷防水、做闭水实验:期间可以过来到公司选择地板,根据地面确认地板厚度。定过门石、准备好烟灶止逆阀和贴砖用的阳角条勾缝剂。大约3~6天
8.厨卫贴砖:贴地砖或者地面水泥找后,通知通知橱柜、厂家准备上门测量实际尺寸。(门做测量制作大概一个月左右,橱柜测量制作大概15~20天天)
9.贴地砖或水泥地面找平:注意做好地面洒水养护。期间可以安装热水器。止逆阀、烟管,进行燃气改造。通知厨卫吊顶上门测量。大约1~3天。
10.石膏找平墙面和顶面:注意黏贴石膏线。期间可以选择洁具、电器、家具。以及约定制家具商家上门测量。
11.油工刮腻子:最好赶在打完第一遍腻子前买好漆。记得买滚子,问问工长能不能用。大约3~5天时间。
12.腻子打磨:大约一天时间
13.刷漆一底两面:打磨了还要刷一遍底漆,刷底漆效果好。刷底漆防止底层返碱,防腐,增加涂料附着力,减少漆面使用量。期间可以进行厨卫、阳台吊顶;买开关面板灯具并安装。大约2~3天
到这里基础施工就算可以了,剩下的就等主材安装了。特别注意提10天约地板商家上门测量和验收地面,看是不是具备铺装条件。
后期主材安装
14.橱柜安装“大约1~2天
15.门安装:大约一天时间
16.地板安装:大约一天时间
17.卫浴安装:大约半天时间
18.墙面修补:推掉多余的瓷砖,同时修补一下木门和其他主材。约开荒保洁,大扫除。大约一天左右时间
19.放味进家具:大约15~60天时间,在这个期间业主就可以开始软装了。
20.入住
当然上面给大家说的是半包的时候业主需要注意关心的地方。全包的话,业主就不用这么的麻烦。施工每到一步我们这边都会通知业主进行验收,验收合格之后才会进行下一步施工。
